وابستگیهای سفارشهای کاری¶
هنگام تولید برخی محصولات، ممکن است برخی عملیاتها نیاز داشته باشند که قبل از شروع دیگر عملیاتها به اتمام برسند. برای اطمینان از انجام عملیاتها به ترتیب صحیح، اودوو تولید ویژگی وابستگی سفارشهای کاری را ارائه میدهد. فعال کردن این ویژگی به عملیاتها در صورت وجود وابستگیهای صحیح، امکان میدهد که عملیاتها در بیل مواد (BoM) به دلیل عملیاتهای دیگری که باید اول انجام شوند، مسدود شوند.
پیکربندی¶
ویژگی وابستگیهای سفارش کاری بهطور پیشفرض فعال نیست. برای فعالسازی آن، ابتدا به سفارشهای کاری را فعال کنید اگر قبلاً فعال نشده باشد.
بروید. سپس، ویژگیپس از فعالسازی ویژگی سفارشهای کاری، ویژگی وابستگیهای سفارش کاری در زیر آن ظاهر میشود. ویژگی وابستگیهای سفارش کاری را فعال کرده و سپس برای تایید تغییرات روی ذخیره کلیک کنید.
افزودن وابستگیها به BoM¶
وابستگیهای سفارش کاری در BoM محصول پیکربندی میشوند. برای این کار، به جدید یکی جدید ایجاد کنید.
بروید، سپس یک BoM را انتخاب کنید یا با کلیک رویبیشتر بدانید
برای راهنمای کامل در مورد نحوه پیکربندی صحیح یک BoM جدید، مستندات مربوط به ایجاد بیل مواد را مشاهده کنید.

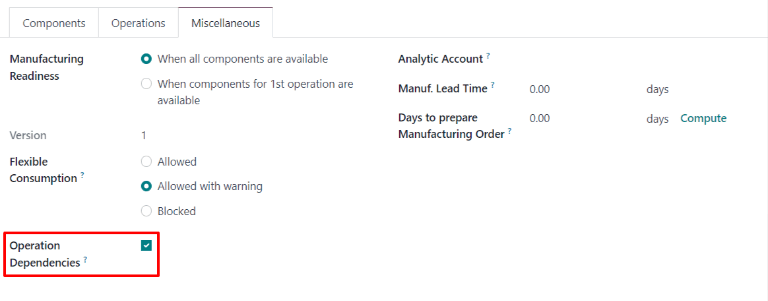

در BoM، روی تب متفرقه کلیک کرده، سپس کادر انتخاب وابستگیهای عملیات را فعال کنید. این گزینه جدید مسدود شده توسط را در تنظیمات تب عملیاتها در دسترس قرار میدهد.

سپس، روی تب عملیاتها کلیک کنید. در بالای سمت راست تب، روی دکمه تنظیمات کلیک کرده و کادر انتخاب مسدود شده توسط را فعال کنید. این باعث میشود که فیلد مسدود شده توسط برای هر عملیات در تب عملیاتها ظاهر شود.

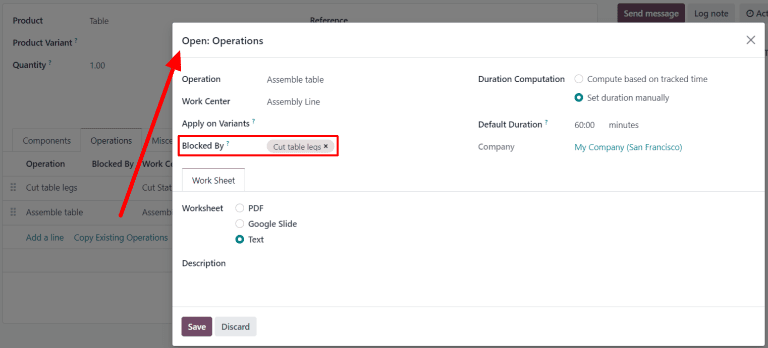

در خط عملیات که باید توسط عملیات دیگری مسدود شود، روی فیلد مسدود شده توسط کلیک کنید، سپس یک پنجره پاپآپ باز کردن: عملیاتها ظاهر میشود. در فیلد کشویی مسدود شده توسط در پنجره پاپآپ، عملیات مسدود کنندهای که باید قبل از عملیات مسدود شده تکمیل شود را انتخاب کنید.

در نهایت، BoM را با کلیک روی ذخیره ذخیره کنید.
برنامهریزی سفارشهای کاری با استفاده از وابستگیها¶
پس از پیکربندی وابستگیهای سفارش کاری در یک BoM، اودوو تولید قادر خواهد بود که زمانبندی سفارشهای کاری را بر اساس وابستگیهای آنها برنامهریزی کند. برای برنامهریزی سفارشهای کاری برای یک سفارش تولید، ابتدا به
بروید.سپس، یک سفارش تولید برای محصولی که وابستگیهای سفارش کاری در BoM آن تنظیم شده است انتخاب کنید، یا با کلیک روی جدید یک سفارش تولید جدید ایجاد کنید. اگر یک سفارش تولید جدید ایجاد شود، یک BoM که با وابستگیهای سفارش کاری پیکربندی شده را از فیلد کشویی بیل مواد انتخاب کرده و سپس روی تأیید کلیک کنید.

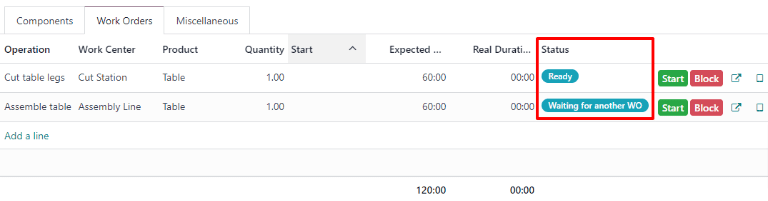

پس از تأیید سفارش تولید، تب سفارشهای کاری را انتخاب کنید تا سفارشهای کاری مورد نیاز برای تکمیل آن را مشاهده کنید. هر سفارشی که توسط یک سفارش کاری دیگر مسدود نشده باشد، برچسب آماده را در بخش وضعیت نمایش میدهد.
سفارشهای کاری که توسط یک یا چند سفارش کاری دیگر مسدود شدهاند، به جای آن برچسب در انتظار سفارش کاری دیگر را نمایش میدهند. پس از تکمیل سفارشهای کاری مسدودکننده، برچسب به آماده تغییر میکند.

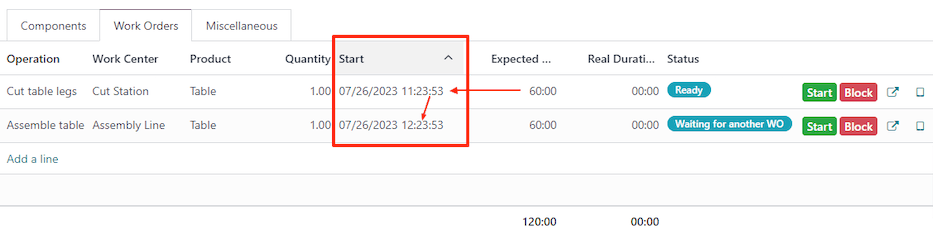

برای زمانبندی سفارشهای کاری سفارش تولید، روی دکمه برنامهریزی در بالای صفحه کلیک کنید. پس از انجام این کار، فیلد تاریخ شروع برنامهریزی شده برای هر سفارش کاری در تب سفارشهای کاری بهطور خودکار با تاریخ و زمان شروع برنامهریزی شده پر میشود. یک سفارش کاری مسدود شده در انتهای دوره زمانی که در فیلد مدت زمان مورد انتظار سفارش کاری که آن را مسدود میکند، مشخص شده است، زمانبندی میشود.

مثال
یک سفارش تولید برای محصول A ایجاد میشود. این سفارش تولید دو عملیات دارد: برش و مونتاژ. هر عملیات دارای مدت زمان مورد انتظار 60 دقیقه است و عملیات مونتاژ توسط عملیات برش مسدود شده است.
دکمه برنامهریزی برای سفارش تولید در ساعت 1:30 بعد از ظهر کلیک میشود و عملیات برش بلافاصله شروع میشود. از آنجایی که عملیات برش دارای مدت زمان مورد انتظار 60 دقیقه است، عملیات مونتاژ برای ساعت 2:30 بعد از ظهر زمانبندی میشود.
برنامهریزی بر اساس مرکز کاری¶
برای مشاهده یک نمایش بصری از نحوه برنامهریزی سفارشهای کاری، به صفحه برنامهریزی سفارشهای کاری بروید، که از مسیر قابل دسترسی است. این صفحه زمانبندی تمامی سفارشهای کاری برنامهریزی شده برای هر عملیات را نمایش میدهد.
اگر یک سفارش کاری با تکمیل سفارش کاری دیگر مسدود شده باشد، سفارش کاری که مسدود شده است، بهطور نمایش داده میشود که بعد از سفارش کاری که آن را مسدود کرده است، شروع خواهد شد. علاوه بر این، یک فلش دو سفارش کاری را به هم متصل میکند که از عملیات مسدودکننده به عملیات مسدود شده هدایت میشود.
